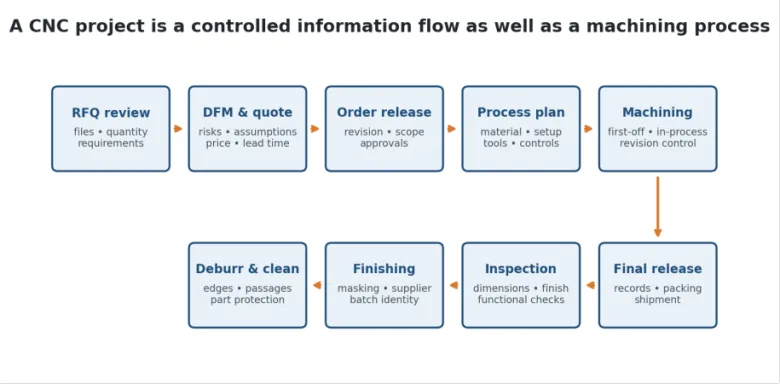

โปรเจ็กต์การตัดเฉือน CNC ไม่ใช่แค่การวาดแบบตามด้วยการตัดโลหะเท่านั้น ข้อมูลจะต้องย้ายอย่างถูกต้องจากจุดประสงค์การออกแบบของลูกค้าไปสู่สมมติฐานในการเสนอราคา การจัดซื้อวัสดุ การวางแผนกระบวนการ การตัดเฉือน การตกแต่ง การตรวจสอบ บรรจุภัณฑ์ และการจัดส่ง ข้อผิดพลาดตั้งแต่เนิ่นๆ อาจยังคงซ่อนอยู่จนกว่าการประกอบหรือการตรวจสอบขั้นสุดท้าย ขั้นตอนการทำงานที่โปร่งใสช่วยให้วิศวกรและผู้ซื้อมีจุดที่ชัดเจนในการยืนยันข้อกำหนด แก้ไขความเสี่ยง ควบคุมการแก้ไข และทำความเข้าใจสิ่งที่รวมอยู่ในคำสั่งซื้อ เส้นทางที่แน่นอนจะแตกต่างกันไปตามรูปทรงของชิ้นส่วน ปริมาณ วัสดุ การตกแต่ง เอกสารประกอบ และกำหนดเวลา แต่ตรรกะการควบคุมควรมีความสอดคล้องกัน
วัตถุประสงค์แรกคือการสร้างคำจำกัดความที่มีการควบคุมของงาน โมเดล 3 มิติอาจอธิบายเรขาคณิตที่กำหนด ในขณะที่การวาดภาพ 2 มิติจะกำหนดพิกัดความเผื่อ, GD&T, เกลียว, ผิวสำเร็จ, หมายเหตุ และเกณฑ์การยอมรับ นอกจากนี้ RFQ ยังต้องการปริมาณ สภาพวัสดุ วันที่ที่ต้องการ การตรวจสอบการส่งมอบ บรรจุภัณฑ์ และทางเลือกอื่นๆ ที่ได้รับอนุมัติ แพ็คเกจ RFQ ที่มีประโยชน์ โมเดล 3 มิติดั้งเดิมหรือเป็นกลางพร้อมการแก้ไขการวาด 2 มิติแบบควบคุม เกรดวัสดุ อุณหภูมิหรือสภาพ และกฎการเปลี่ยนทดแทน ปริมาณต้นแบบ ปริมาณซ้ำ และปริมาณลดราคาใดๆ ขนาดที่สำคัญ, GD&T, ความพอดี, ความหยาบของพื้นผิว, คมตัด และข้อกำหนดด้านความสวยงาม การตกแต่งขั้นสุดท้าย การมาสก์ การทำเครื่องหมาย การประกอบ รายงานการตรวจสอบ และข้อกำหนดใบรับรอง วันที่จัดส่ง ปลายทาง ความต้องการบรรจุภัณฑ์ และความรับผิดชอบในการจัดส่งที่ร้องขอ
ใบเสนอราคาที่มีความรับผิดชอบเริ่มต้นด้วยการตรวจสอบความสามารถในการผลิต จุดประสงค์ไม่ใช่เพื่อออกแบบผลิตภัณฑ์ของลูกค้าใหม่โดยไม่ได้รับอนุญาต เป็นการระบุรูปทรง ความคลาดเคลื่อน วัสดุ ผิวสำเร็จ เงื่อนไขการตรวจสอบ และข้อกำหนดกำหนดเวลาที่ส่งผลต่อความเสี่ยงของกระบวนการหรือต้องมีการชี้แจง คำถามทบทวนทั่วไป โมเดล 3 มิติและภาพวาด 2 มิติ อธิบายการแก้ไขเดียวกันหรือไม่ คุณลักษณะใดที่มีความสำคัญต่อการประกอบ การปิดผนึก การเคลื่อนไหว รูปลักษณ์ หรือความปลอดภัย ข้อมูลที่ระบุสามารถทำซ้ำระหว่างการตัดเฉือนและการตรวจสอบได้หรือไม่ มุมภายใน ช่องลึก ผนังบาง รูยาว หรือข้อจำกัดในการเข้าถึงเครื่องมือสามารถทำได้หรือไม่ ความหนาของชั้นเคลือบ การมาสก์ การอบชุบ หรือการทำงานรองมีผลกระทบต่อขนาดขั้นสุดท้ายหรือไม่ เอกสารที่ร้องขอมีการกำหนดไว้ชัดเจนเพียงพอที่จะรวมไว้ในใบเสนอราคาหรือไม่

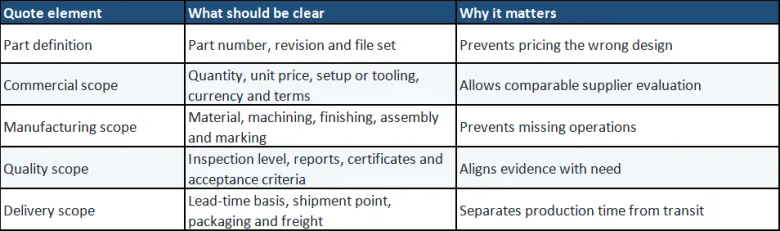

ใบเสนอราคาจะมีประโยชน์ก็ต่อเมื่อผู้ซื้อสามารถดูราคาและระยะเวลารอคอยสินค้าได้ ควรระบุวัสดุ ปริมาณ การตกแต่ง ขอบเขตการตรวจสอบ ใบรับรอง บรรจุภัณฑ์ ค่าขนส่ง ค่าเครื่องมือหรือค่าติดตั้ง และความถูกต้องของใบเสนอราคาได้ ข้อกำหนดที่ยังไม่ได้รับการแก้ไขใดๆ ควรบันทึกเป็นข้อสันนิษฐานหรือการยกเว้น แทนที่จะคาดเดาโดยเงียบๆ
หลังจากปล่อยใบสั่งซื้อแล้ว ควรตรวจสอบคำสั่งซื้อเชิงพาณิชย์และไฟล์ทางเทคนิคร่วมกัน หมายเลขชิ้นส่วน การแก้ไข ปริมาณ วัสดุ การตกแต่ง วันที่ร้องขอ รายงานการตรวจสอบ ใบรับรอง บรรจุภัณฑ์ และรายละเอียดการจัดส่งจะต้องตกลงกัน หากความต้องการเปลี่ยนแปลงหลังจากใบเสนอราคา ควรแก้ไขผลกระทบต่อต้นทุน กระบวนการ และกำหนดการก่อนการผลิต การควบคุมการแก้ไขมีความสำคัญอย่างยิ่งเมื่อการออกแบบต้นแบบเปลี่ยนแปลงอย่างรวดเร็ว ชื่อไฟล์เพียงอย่างเดียวไม่ใช่วิธีการควบคุมที่เชื่อถือได้ ชุดไฟล์ที่ได้รับอนุมัติอย่างชัดเจนและบันทึกที่เป็นลายลักษณ์อักษรของการเบี่ยงเบนใดๆ ช่วยลดโอกาสที่โมเดลที่ล้าสมัยจะไปถึงสายการผลิต
การวางแผนกระบวนการจะกำหนดวิธีที่ชิ้นส่วนจะถูกยึด กำหนดทิศทาง ตัดเฉือน ลบคม ทำให้เสร็จ ตรวจสอบ ระบุ และป้องกัน สามารถเลือกการตัดเฉือนแบบสามแกน สี่แกน หรือห้าแกนได้ตามความสัมพันธ์ของเรขาคณิตและ Datum แต่การกำหนดค่าเครื่องจักรเป็นเพียงส่วนหนึ่งของแผนเท่านั้น ข้อควรพิจารณาในการวางแผน รูปแบบวัตถุดิบ ค่าเผื่อ สภาพ และเอกลักษณ์ล็อต ลำดับการตั้งค่าและวิธีการถ่ายโอนข้อมูลการทำงานระหว่างการปฏิบัติงาน การรองรับฟิกซ์เจอร์ แรงจับยึด และความเสี่ยงจากการบิดเบี้ยว ระยะเอื้อมของเครื่องมือ รัศมีภายใน การคายเศษ และการเข้าถึงเสี้ยน การตรวจสอบระหว่างดำเนินการก่อนที่คุณสมบัติจะไม่สามารถเข้าถึงได้หรือมีค่าใช้จ่ายสูงในการแก้ไข การปกป้องพื้นผิวสวยงาม การปิดผนึก เกลียว และพื้นผิวที่มีความแม่นยำในระหว่างการดำเนินการในภายหลัง
การจัดซื้อวัสดุควรเป็นไปตามเกรดและเงื่อนไขที่สั่ง รวมถึงใบรับรองหรือข้อกำหนดในการตรวจสอบย้อนกลับ ในกรณีที่จำเป็นต้องมีการบำบัดความร้อน การชุบอโนไดซ์ การชุบ การทู่ การทาสี การเจียร หรือกระบวนการภายนอกอื่นๆ ควรกำหนดข้อกำหนด ทางเลือกที่ได้รับการอนุมัติ การมาสก์ ขนาดที่สำคัญ เกณฑ์ลักษณะที่ปรากฏ และบันทึกที่จำเป็นก่อนที่จะปล่อยงานออก กระบวนการภายนอกสามารถเปลี่ยนขนาด สภาพพื้นผิว การนำไฟฟ้า พฤติกรรมการกัดกร่อน ลักษณะ หรือการบิดเบี้ยวได้ ดังนั้นความรับผิดชอบในการตรวจสอบหลังกระบวนการและขีดจำกัดของการทำงานซ้ำจึงควรรวมอยู่ในแผนด้วย
การควบคุมการผลิตควรตรวจพบปัญหาก่อนที่ปริมาณจะเสร็จสมบูรณ์ สามารถตรวจสอบชิ้นงานชิ้นแรกที่ยอมรับได้หรือการตั้งค่าครั้งแรกเพื่อดูคุณสมบัติที่สำคัญ การเข้าถึงเครื่องมือ สภาพเสี้ยน และความสัมพันธ์ในการทำงาน การวัดระหว่างกระบวนการจะตรวจสอบคุณลักษณะที่อาจเปลี่ยนแปลงตามการสึกหรอของเครื่องมือ ความร้อน พฤติกรรมของวัสดุ หรือการโหลดฟิกซ์เจอร์ ความถี่ที่เหมาะสมขึ้นอยู่กับความเสี่ยง ปริมาณ ความเสถียรของกระบวนการ ข้อกำหนดในการวาด และแผนการตรวจสอบที่ตกลงกันไว้ คำสั่งซื้อต้นแบบอาจใช้การตรวจสอบยืนยันชิ้นแรกโดยตรง ในขณะที่การผลิตซ้ำอาจต้องมีการสุ่มตัวอย่าง บันทึกการควบคุม หรือเอกสารเฉพาะของลูกค้า
ชิ้นส่วนที่ถูกต้องตามขนาดยังคงอาจเสียหายได้หากเศษครีบยังคงอยู่ในรูที่ตัดกัน เศษค้างอยู่ในทางเดิน เกลียวมีเศษหรือมีรอยขีดข่วน ข้อกำหนดด้านคมตัดควรแยกความแตกต่างระหว่างการลบคมคมทั่วไปออกจากการลบมุมหรือรัศมีที่มีการควบคุม การทำความสะอาดต้องตรงตามรูปทรงของชิ้นส่วนและข้อกำหนดการใช้งานขั้นสุดท้าย การตกแต่งควรเป็นไปตามข้อกำหนดที่ได้รับอนุมัติและแผนการปิดบัง ชิ้นส่วนจะต้องได้รับการจัดการและบรรจุระหว่างการปฏิบัติงานเพื่อไม่ให้ผิวหน้าสวยงาม รูเจาะที่แม่นยำ เกลียว พื้นผิวซีล และพื้นที่ที่พร้อมเคลือบจะไม่ได้รับความเสียหาย

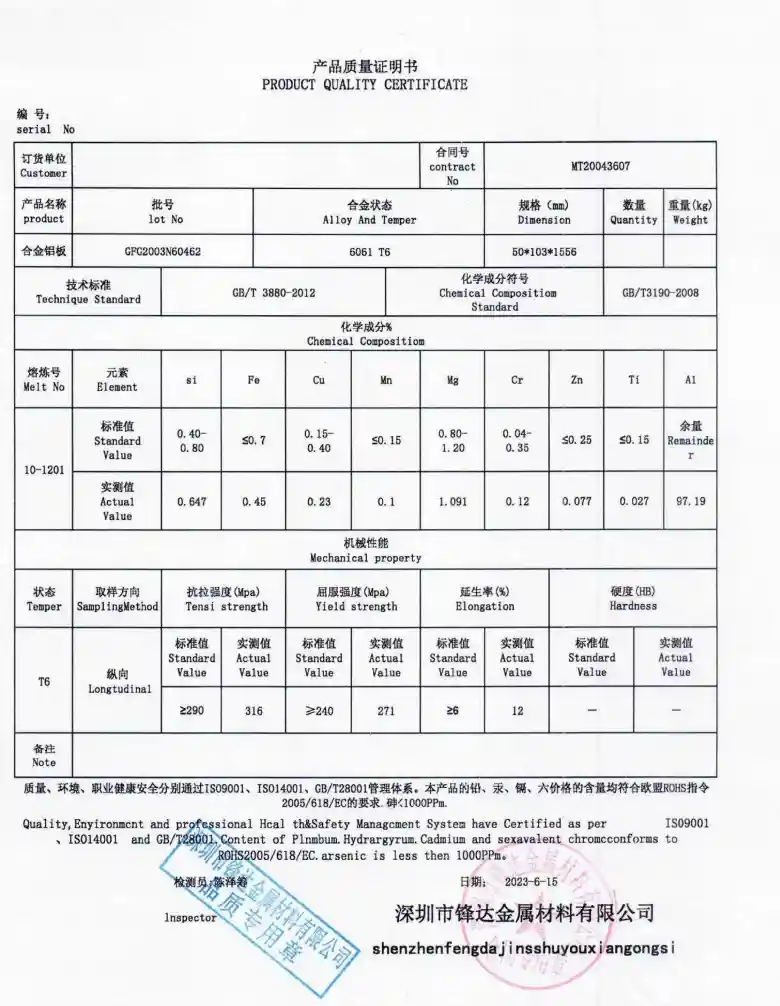

การตรวจสอบขั้นสุดท้ายจะยืนยันข้อกำหนดที่ตกลงกันไว้โดยใช้วิธีการที่เหมาะสมกับคุณลักษณะและพิกัดความเผื่อ คาลิเปอร์ ไมโครมิเตอร์ เกจวัดความสูง เกจวัดรู เกจวัดเกลียว อุปกรณ์วัดความหยาบผิว อุปกรณ์จับยึด หรือการตรวจสอบ CMM อาจเหมาะสม ขึ้นอยู่กับแบบ การตั้งค่าการวัดและเงื่อนไขการควบคุมมีความสำคัญสำหรับชิ้นส่วนที่บางหรือยืดหยุ่น หลักฐานการเผยแพร่ที่เป็นไปได้ รายงานการตรวจสอบมิติสำหรับคุณลักษณะที่ตกลงกันไว้ ใบรับรองวัสดุหรือกระบวนการพิเศษเมื่อสั่งซื้อ หนังสือรับรองความสอดคล้องเมื่อรวมอยู่ในขอบเขตเชิงพาณิชย์ ภาพถ่ายของพื้นที่หรือบรรจุภัณฑ์ที่มีลักษณะภายนอกที่มีความสำคัญเมื่อมีประโยชน์และได้รับการอนุมัติ ผลการทดสอบการทำงานเมื่อมีการกำหนดวิธี ขีดจำกัดการยอมรับ และความรับผิดชอบเท่านั้น
การตรวจสอบไม่ใช่จุดสิ้นสุดของการควบคุมคุณภาพ ชิ้นส่วนอาจได้รับความเสียหายจากการสัมผัส ความชื้น การเคลื่อนไหว การปนเปื้อน ฉลากที่ไม่ถูกต้อง หรือบรรจุภัณฑ์ส่งออกที่ไม่เหมาะสม วิธีการบรรจุหีบห่อควรสะท้อนถึงมวล รูปทรง การตกแต่ง ขอบคม พื้นผิวการปิดผนึก ปริมาณ เส้นทางการขนส่ง และข้อกำหนดในการระบุตัวตนเฉพาะของลูกค้า วันที่จัดส่งควรแยกความสมบูรณ์ของการผลิตออกจากการขนส่งของผู้ให้บริการขนส่ง ข้อมูลการติดตาม รายการบรรจุภัณฑ์ บรรจุภัณฑ์เอกสาร ปริมาณ และที่อยู่จัดส่ง ควรได้รับการตรวจสอบก่อนจัดส่ง

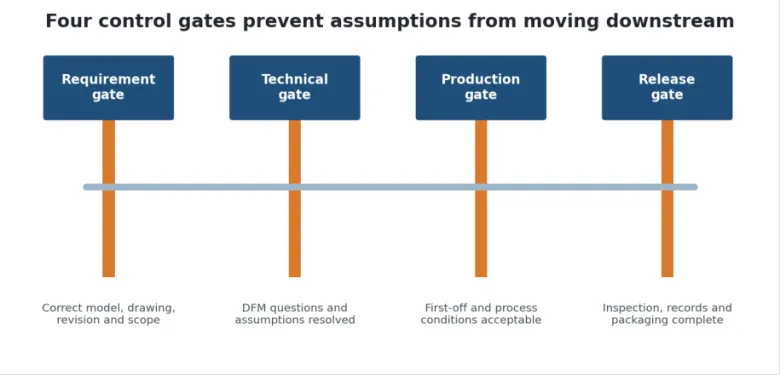

หากการผลิตเผยให้เห็นข้อขัดแย้ง ความไม่สอดคล้องที่น่าสงสัย ปัญหาด้านวัตถุ หรือกำหนดเวลาความเสี่ยง ซัพพลายเออร์ควรสื่อสารส่วนที่ได้รับผลกระทบ ข้อกำหนด หลักฐาน ปริมาณ และการดำเนินการที่เสนอ การทำงานซ้ำ การใช้ตามที่เป็นอยู่ การซ่อมแซม การทดแทนวัสดุ หรือการแยกการส่งมอบ ไม่ควรถือว่าไม่ได้รับการพิจารณาหากไม่ได้รับอนุมัติที่จำเป็น การสื่อสารที่ชัดเจนช่วยปกป้องทั้งสองฝ่าย ลูกค้ายังคงควบคุมการตัดสินใจในการออกแบบและการยอมรับ ในขณะที่ซัพพลายเออร์จะให้หลักฐานทางเทคนิคที่เพียงพอในการตัดสินใจเหล่านั้นอย่างมีประสิทธิภาพ
ส่งแพ็คเกจ RFQ ที่มีการควบคุมหนึ่งชุดและระบุไฟล์ที่เชื่อถือได้ แยกข้อกำหนดด้านการทำงานที่ต้องมีออกจากความชอบและเป้าหมายที่สามารถต่อรองได้ ตอบคำถามทางเทคนิคด้วยบันทึกการแก้ไขหรือการอนุมัติที่เป็นลายลักษณ์อักษร กำหนดรายงาน ใบรับรอง การทดสอบ และบรรจุภัณฑ์ก่อนสั่งซื้อ แจ้งให้ซัพพลายเออร์ทราบทันทีเมื่อปริมาณ การแก้ไข วัสดุ เสร็จสิ้น หรือกำหนดเวลาการเปลี่ยนแปลง ให้เวลาสำหรับการตกแต่ง การตรวจสอบ การจัดทำเอกสาร และการขนส่ง แทนที่จะถือว่าเป็นขั้นตอนที่ใช้เวลาเป็นศูนย์
โครงการเครื่องจักร CNC ที่เชื่อถือได้เชื่อมโยงข้อมูลทางเทคนิค ขอบเขตเชิงพาณิชย์ การวางแผนกระบวนการ การควบคุมการผลิต การตรวจสอบ การตกแต่ง การบรรจุ และการสื่อสาร ขั้นตอนการทำงานที่แข็งแกร่งที่สุดช่วยให้มองเห็นสมมติฐานได้ และแก้ไขก่อนที่จะกลายเป็นข้อบกพร่องหรือความล่าช้าในขั้นตอนดาวน์สตรีม GZ Prototype รองรับต้นแบบที่กลึงด้วย CNC และชิ้นงานขนาดเล็กในโลหะและพลาสติกวิศวกรรมโดยใช้ความสามารถแบบ 3 แกน, 4 แกน และ 5 แกน การแบ่งปันแพ็คเกจ RFQ ที่สมบูรณ์ช่วยให้ทีมงานตรวจสอบความสามารถในการผลิต ขอบเขตการเสนอราคา ความต้องการในการตรวจสอบ และข้อกำหนดในการจัดส่งก่อนเริ่มการผลิต หากคุณมีโครงการ CNC ใหม่หรือที่ได้รับการปรับปรุง ให้ส่งแบบจำลองที่ได้รับการควบคุม แบบร่าง ปริมาณ วัสดุ การตกแต่ง และวันที่ที่ต้องการเพื่อตรวจสอบขอบเขตการผลิตในทางปฏิบัติ ติดต่อ: info@gz-proto.com
December 23, 2025
January 16, 2024
May 28, 2024
อีเมล์ให้ผู้ขายนี้
December 23, 2025
January 16, 2024
May 28, 2024
Privacy statement: Your privacy is very important to Us. Our company promises not to disclose your personal information to any external company with out your explicit permission.
Fill in more information so that we can get in touch with you faster
Privacy statement: Your privacy is very important to Us. Our company promises not to disclose your personal information to any external company with out your explicit permission.
